3次元シミュレーションによる施工計画

施工時の要所となるステップの状況を3次元グラフィックスで可視化し検討します。

鉄骨建て方工事進捗ステップ

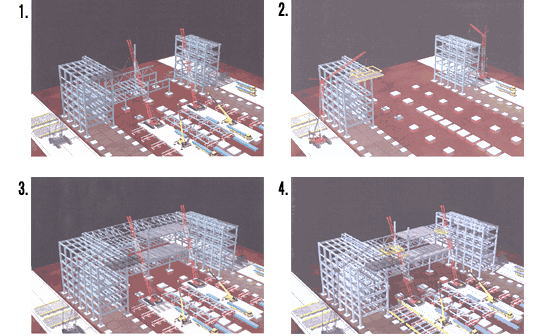

  1. 1両サイド2棟の鉄骨建て方を先行させる。
  2. 2中央の棟・2&3F鉄骨とプレキャストスリットの建て方を2台のクレーンを並列させて行う。
  3. 3中央棟・上段フロア鉄骨とプレキャストスリットの建て方を2台のクレーンを並列させて行う。同時進行で両サイド2棟の建て方を進める。
  4. 4屋根フレーム鉄骨を組み立て、次のスパンに移動する。
